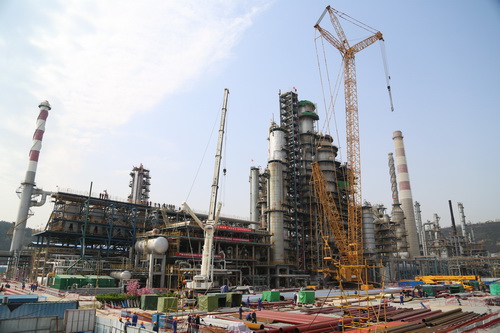

4月2日,自延長集團交口河區域年度裝置聯動大檢修動員會召開以來,經過公司參戰職工的共同努力,截至4月15日,公司已調集參戰職工4600名、50臺吊裝車輛(其中1250噸履帶吊1臺、300-500噸汽車吊5臺)、5750余臺(套)工機具,檢修工作已全面展開。
此次檢修任務由第一公司、第三公司聯合承擔。大檢修項目包括延安煉油廠13套主裝置、延安石化廠14套主裝置及交口河區域所有輔助裝置、公用系統等,涉及安裝類1289項、設備1939臺(套),檢修工期60余天。

此次檢修范圍廣、任務重,且正值新冠疫情防控之際,對施工力量組織是一次嚴峻挑戰。為按期高質量完成檢修任務,第一公司、第三公司從1月份開始,安排專人提前同各生產車間對接,認真摸排工作量,研判施工難點和關鍵工序,制定網絡節點計劃,精選施工隊伍準備工機具。施工準備期間,現場疫情防控領導小組按照當地政府和業主要求,足額配備口罩、酒精、消毒液、手套、體溫檢測儀、噴霧機等防疫物資,安排專人做好消殺工作,確保大檢修期間施工人員身體健康;項目部編制安全預案,制定質量檢驗計劃和控制工序,對所有人員進行入場安全警示教育、安全培訓考試,把安全質量管理工作落實到每個環節。

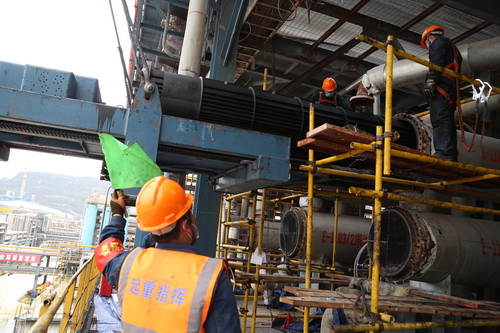

檢修施工展開后,各參戰單位負責人靠前指揮,及時解決實際問題;公司總部技術管理、質量安全管理、項目管理部門和第一公司、第三公司施工負責人、技術和安環管理人員全程跟蹤指導;廣大參戰職工發揚埋頭苦干、連續作戰的化建鐵軍精神,同心協力、密切配合、攻堅克難,安全、優質、高效完成每天檢修進度計劃,力爭為延長集團打贏“保生存、保運轉、保生產”攻堅戰、為煉化公司順利完成全年生產任務作出新的貢獻。
據悉,截止目前,參戰的第一公司、第三公司廣大職工已完成延安煉油廠現場二聯合反應器封頭拆除、油氣大管線預制700米,打開一、二、三聯合人孔300個,換熱器抽芯、安裝30臺,更換閥門260個;已完成延安石化廠打開人孔300個、更換閥門120個、加裝盲板800個、清除容器活性炭60立方、拆裝換熱器和過濾器25臺。廣大職工在延煉和延安石化廠已掀起檢修大干熱潮。
